Mire lesz használva a sportcsarnok?
A sportcsarnok az Escola Betel területén épül, ahol jelenleg közel 800 diák tanul. Kezdetben négy különböző sportág közül választhatnak a fiatalok, és a tervek szerint a létesítmény hosszú távon sportakadémiaként is működik majd.
Emellett a csarnok fontos közösségi térként is szolgál, amely helyet ad:
- 🏆 sportmérkőzéseknek – helyi és közeli falvak csapatai számára,
- 🎤 konferenciáknak, tanár- és oktatóképzéseknek – hogy a tudás és tapasztalat megosztásával még több fejlődési lehetőséget teremtsünk,
- 🎉 iskolai és faluközösségi eseményeknek, mint például:
- évnyitók és évzárók,
- ballagások,
- karácsonyi és egyéb ünnepségek.
A sportcsarnok tehát nemcsak a diákok fejlődését szolgálja, hanem az egész közösség számára egy új találkozási pont lesz, amely sporttal, oktatással és közösségi eseményekkel gazdagítja az életüket.
Hol található a sportcsarnok?
A sportcsarnok Bissau-Guineában, egy nyugat-afrikai kis ország déli részén, Cacinéban épül.
Bissau-Guinea hosszú éveken át portugál gyarmat volt, és az itt élő emberek sok szenvedést éltek át. A múlt sebei még ma is érezhetők, de hiszünk abban, hogy közös erővel változást hozhatunk. Célunk, hogy reményt és egy szebb jövőt mutassunk a helyi közösségnek, ahol a sport és az oktatás eszközként szolgálhat a fejlődéshez.
Kik építik?
Az építkezés a BGO Alapítvány szervezésében zajlik, magyar és nemzetközi csapatok önkéntes munkájával, valamint helyi szakemberek bevonásával. Ez a közös munka nemcsak a sportcsarnok megvalósulását segíti, hanem munkahelyeket is teremt a térségben, és erősíti a közösségi összefogást.

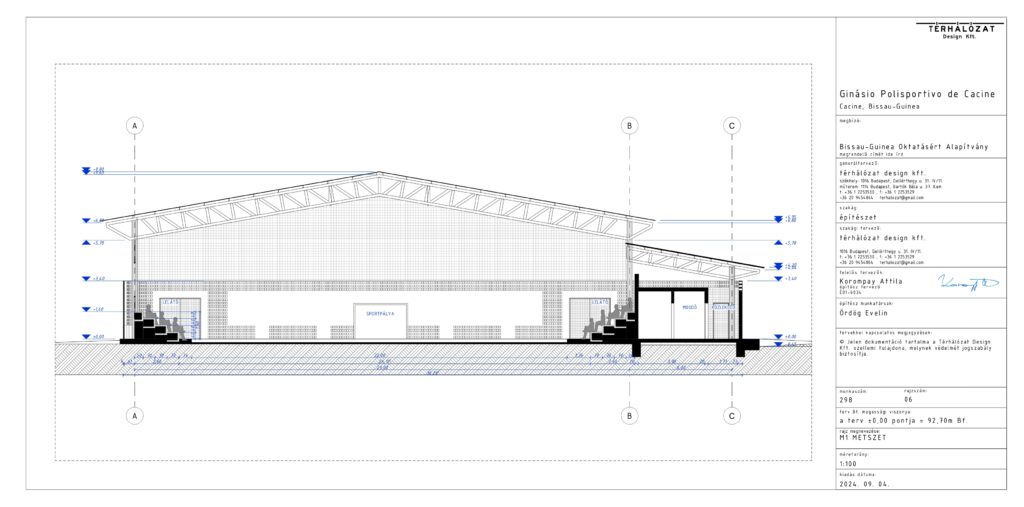

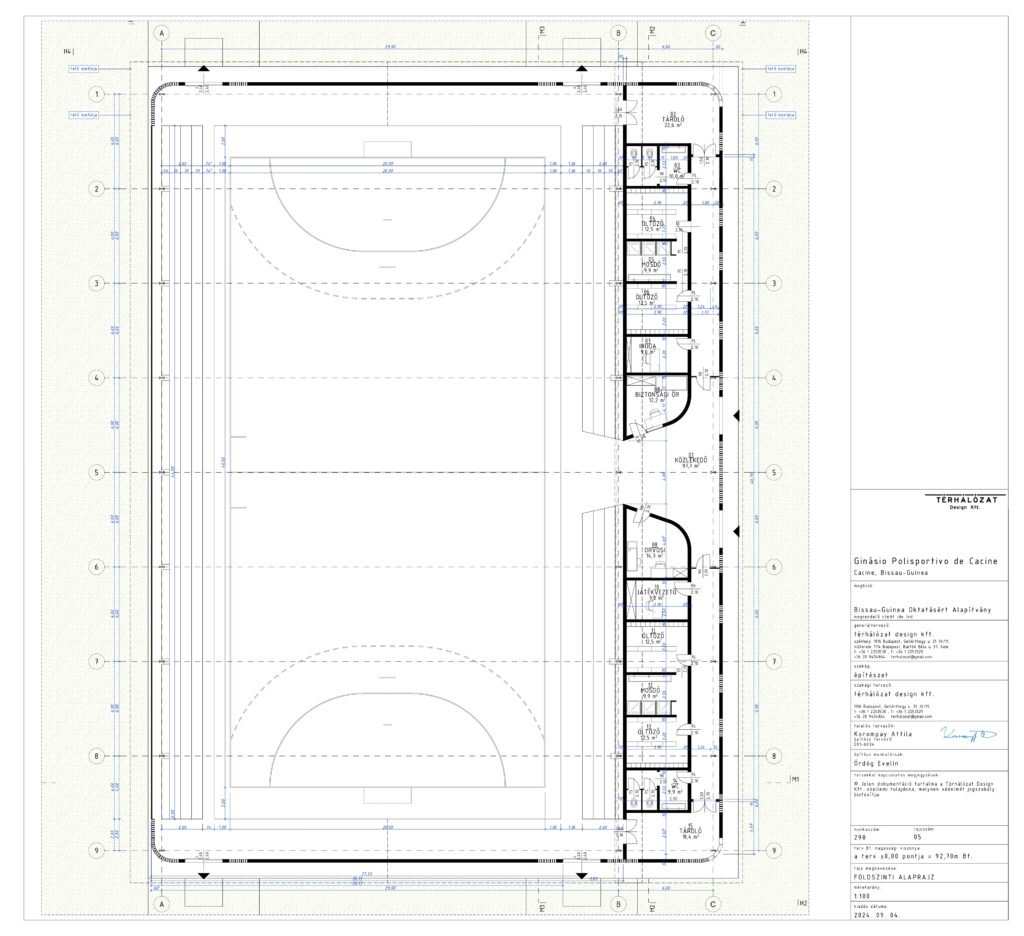

Tervek


Látványtervek









Kivitelezés
A képek és videók hamarosan feltötlésre kerülnek…
Költségvetés és ütemezés
- 🏗 Becsült költség: 300 millió forint – teljes egészében adományokból finanszírozva.
- Az építkezés ütemezését jelentősen befolyásolja az adományok beérkezése, valamint az időjárási viszonyok. Mivel a térségben az építési munkálatok leginkább csak a száraz évszakban végezhetők, az esős időszak komoly kihívásokat jelent.
- 🌧 Az egyik legnagyobb nehézség, hogy az esős évszakban az utak állapota gyakran ellehetetleníti az építőanyagok szállítását, így az előre tervezés és a megfelelő források időben történő biztosítása kulcsfontosságú a projekt sikeréhez.
- A sportcsarnok megvalósulása közös ügyünk – minden támogatás közelebb visz a célhoz.

Építkezési ütemezés
Első száraz évszak
ELKÉSZÜLT
- A terület előkészítése, tereprendezés,
- pontalapok elkészítése az épület stabil alapjainak lefektetése érdekében.
Második száraz évszak
(2025. november – 2026. május)
- sávalapok és gerendarács elkészítése
- acélszerkezetek fogadókapcsolatainak előkészítése
Harmadik száraz évszak
(2026. november – 2027. május)
- acélszerkezet felállítása
- tetőlemezelés a csarnok vázának kialakításával
Negyedik száraz évszak
(2027. november – 2028. május)
- lelátó kialakítása a nézők számára
- kiszolgáló helyiségek (öltözők, wc-k, orvosi szoba, szertár) építése
- játéktér és járdák betonozása a sportolás és közlekedés biztonságáért
- víz- és villanyszerelés, festét és egyéb befejező munkálatok
